Nytt stickspår i Hedlandet färdigt

Vårt nya stickspår i Hedlandet färdigställdes den 22 september 2026. Bakgrunden och arbetet med växeln till stickspåret beskrivs i ett tidigare inlägg (klickbar länk):

Här nedan beskriver vi bygget av spåret.

Stickspåret är totalt ca 50 m långt inklusive stoppbock. Det är byggt parallellt med utfarten mot Taxinge-Näsby. Stickspåret är byggt horisontellt medan huvudspåret intill lutar ca 7 o/oo utför, därför är stickspårets yttre del påtagligt upphöjd mot huvudspåret. Spåret är försett med en spårspärr som är låst och förreglad via växeln i ställbocken på stationens semafor.

Spåret är byggt av räler med en vikt av 17 kg/m som återanvänts från sidospåret i Hjorthagen liksom även spårspärren.

Spårbygget började den 12 september med utläggning av sliprar, skarvning och spikning av rälerna samt utkörning av de första lassen ballast som här är grus. (Vi kommer fortsätta använda grus på bangårdarna av historiska skäl även om vi börjat använda makadam på vissa delar av linjen).

Bilderna som är klickbara för större storlek och bildtexterna får tala för sig.

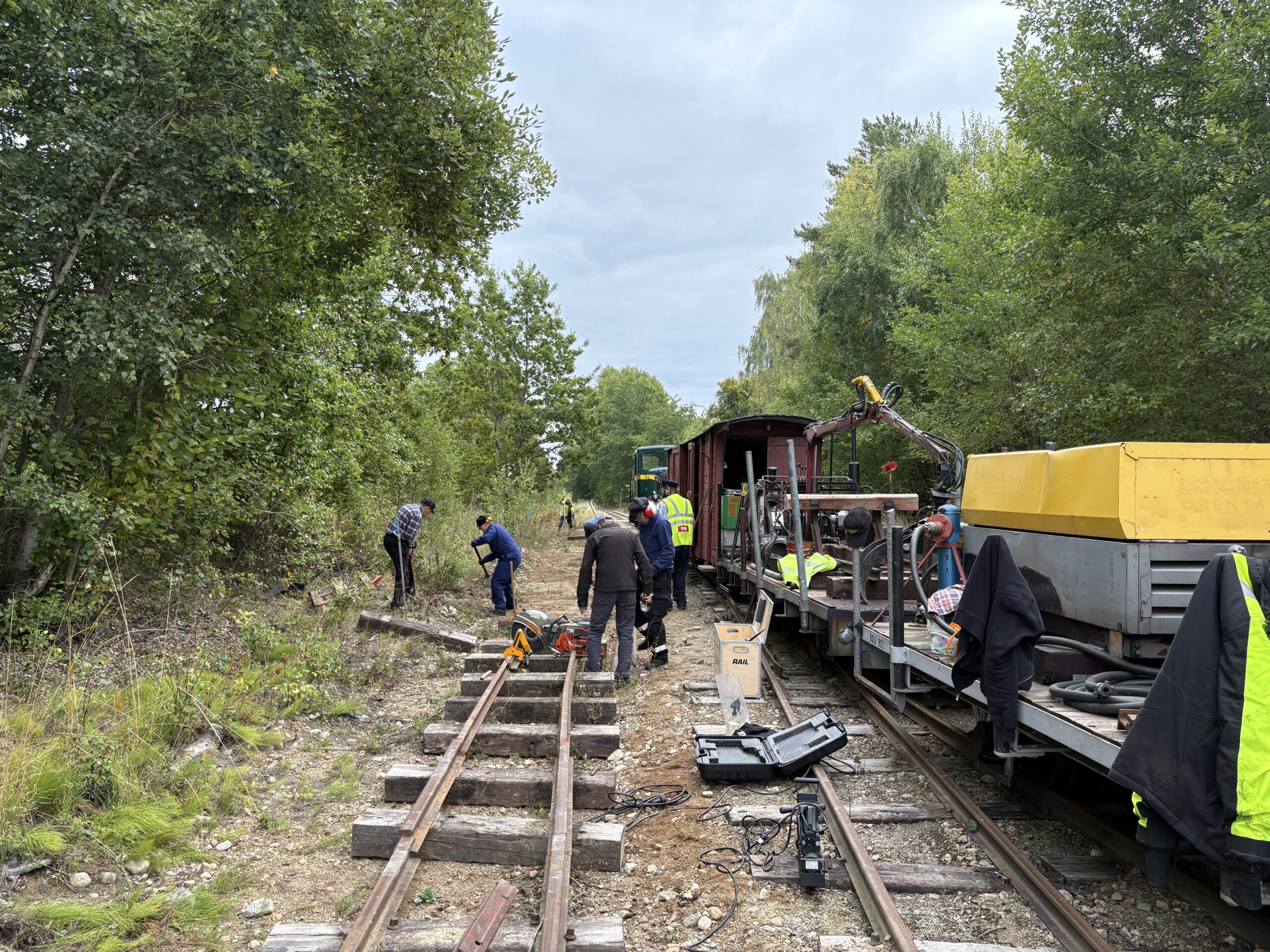

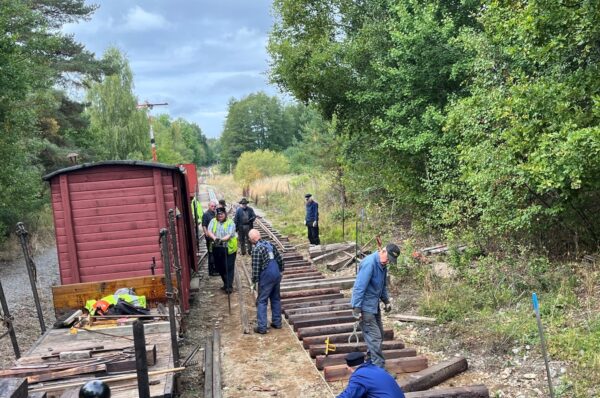

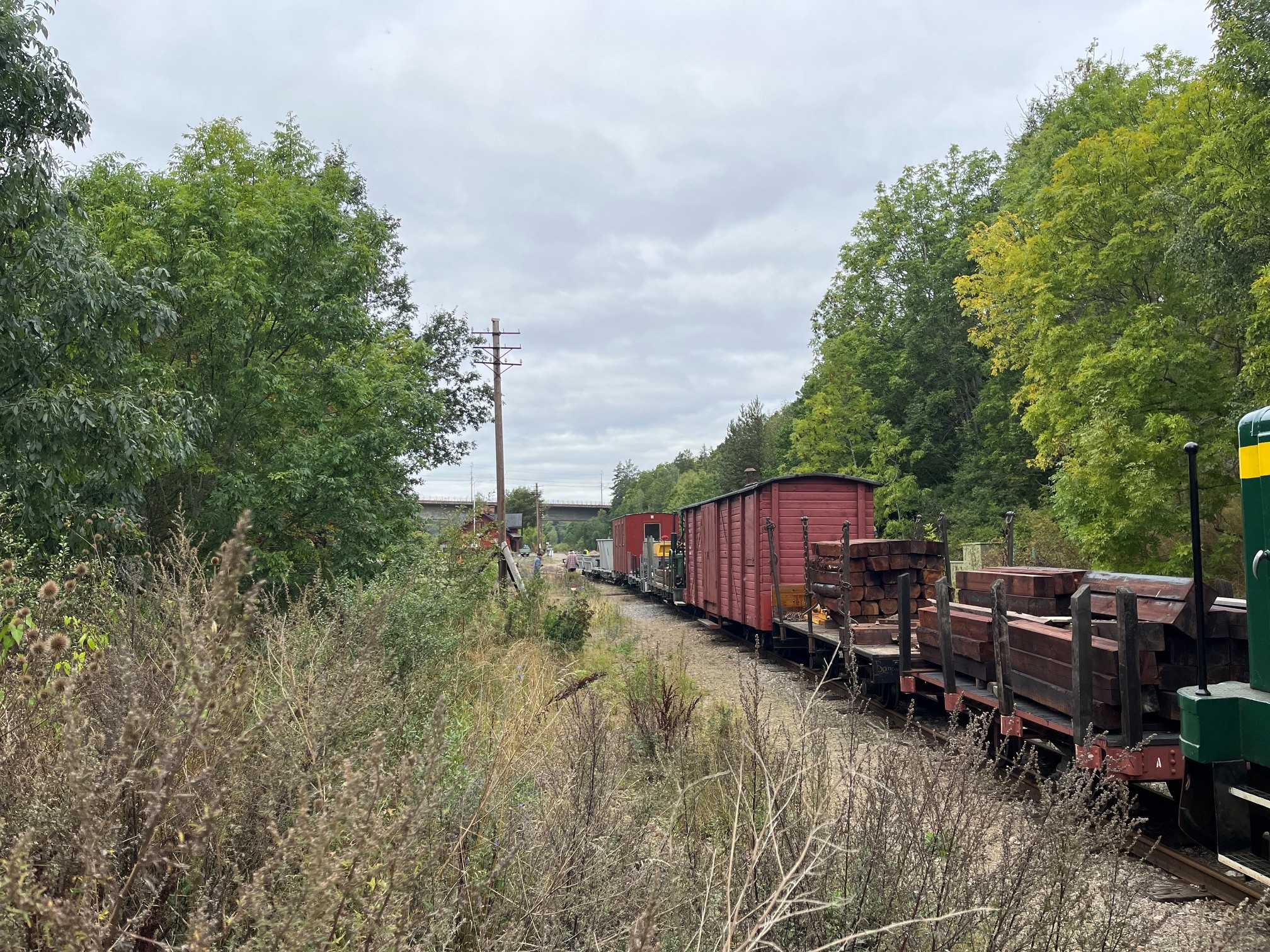

Arbetståget (vagnuttagningen) vid avgång från Läggesta nedre.

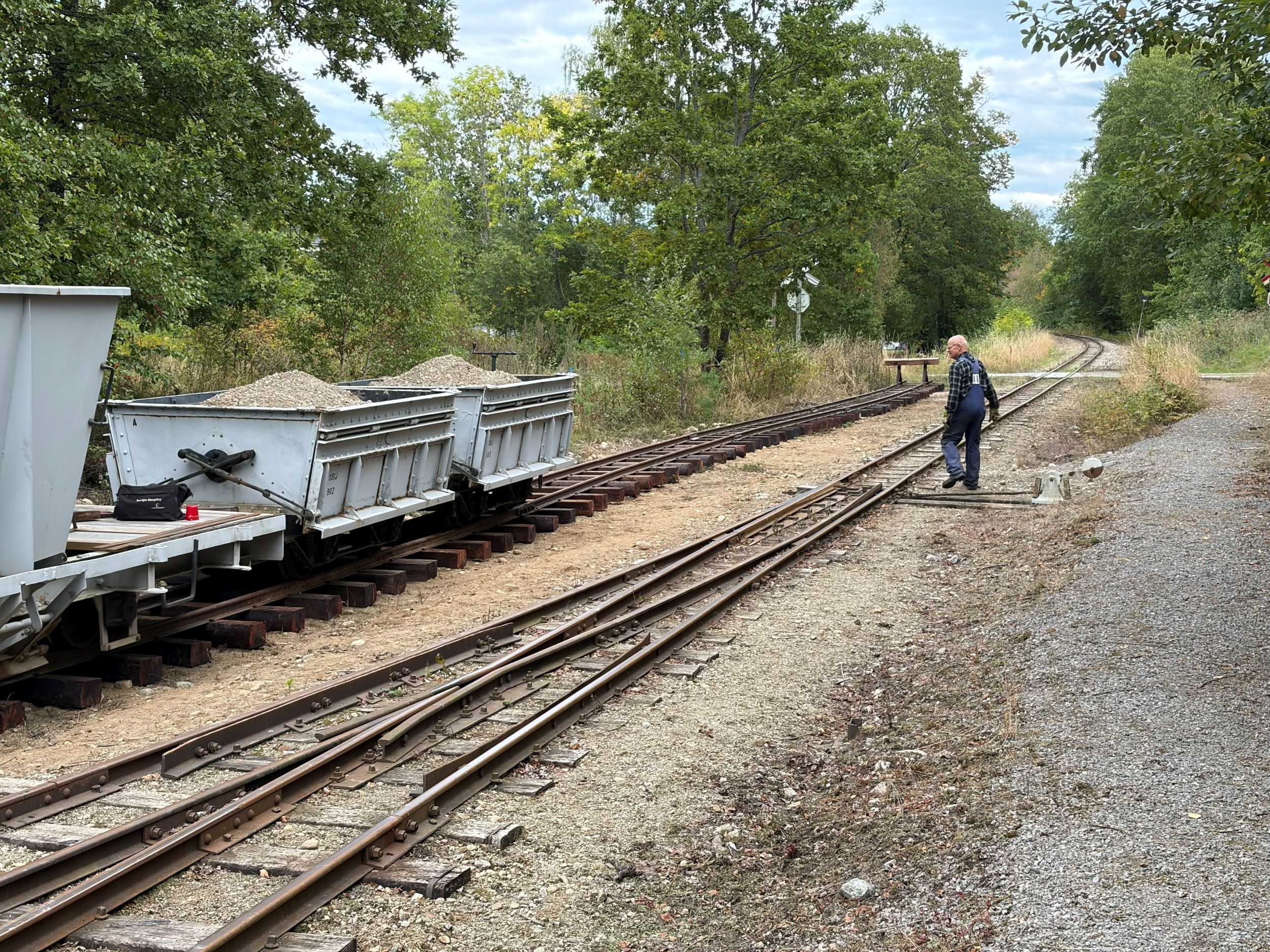

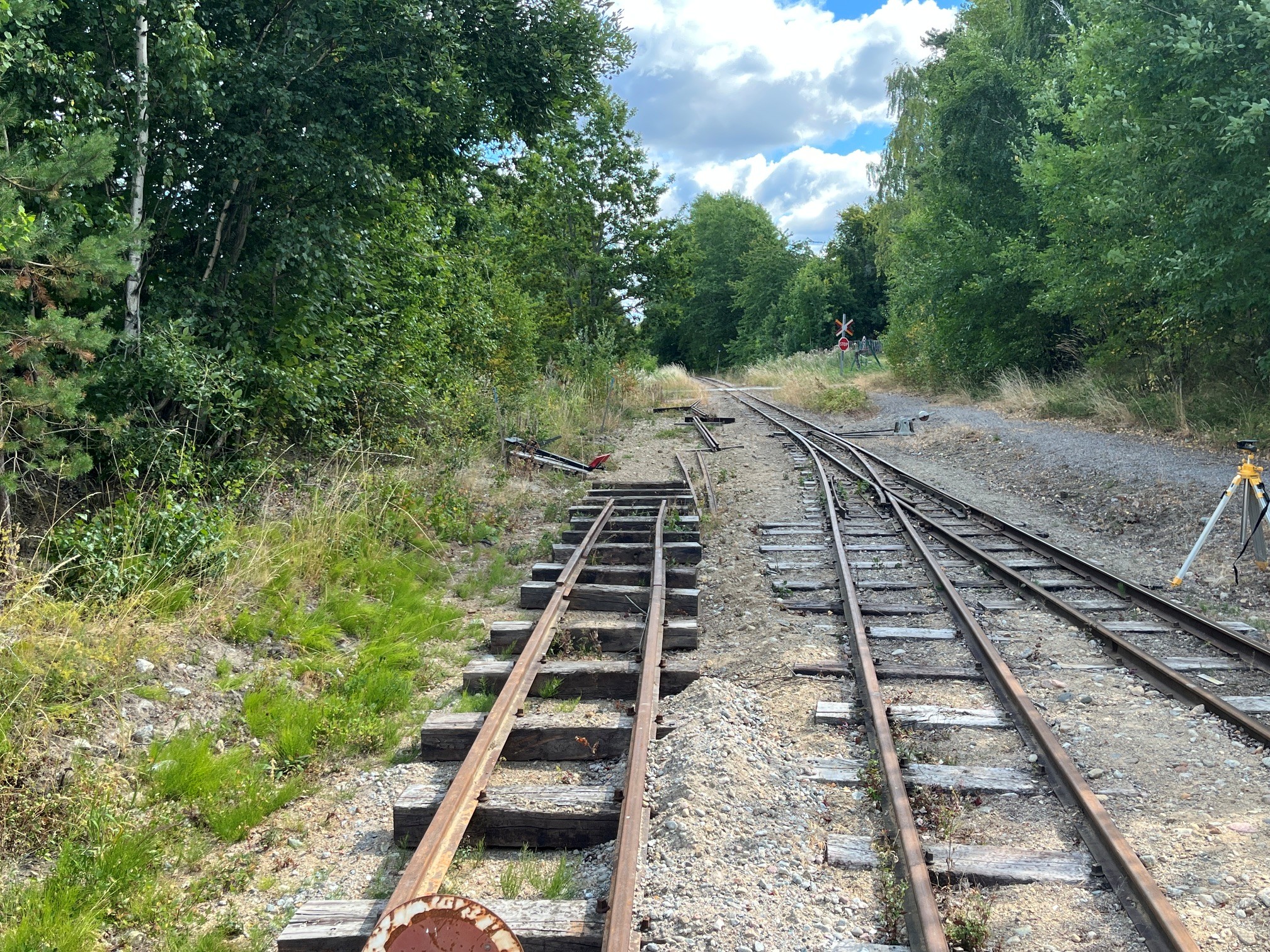

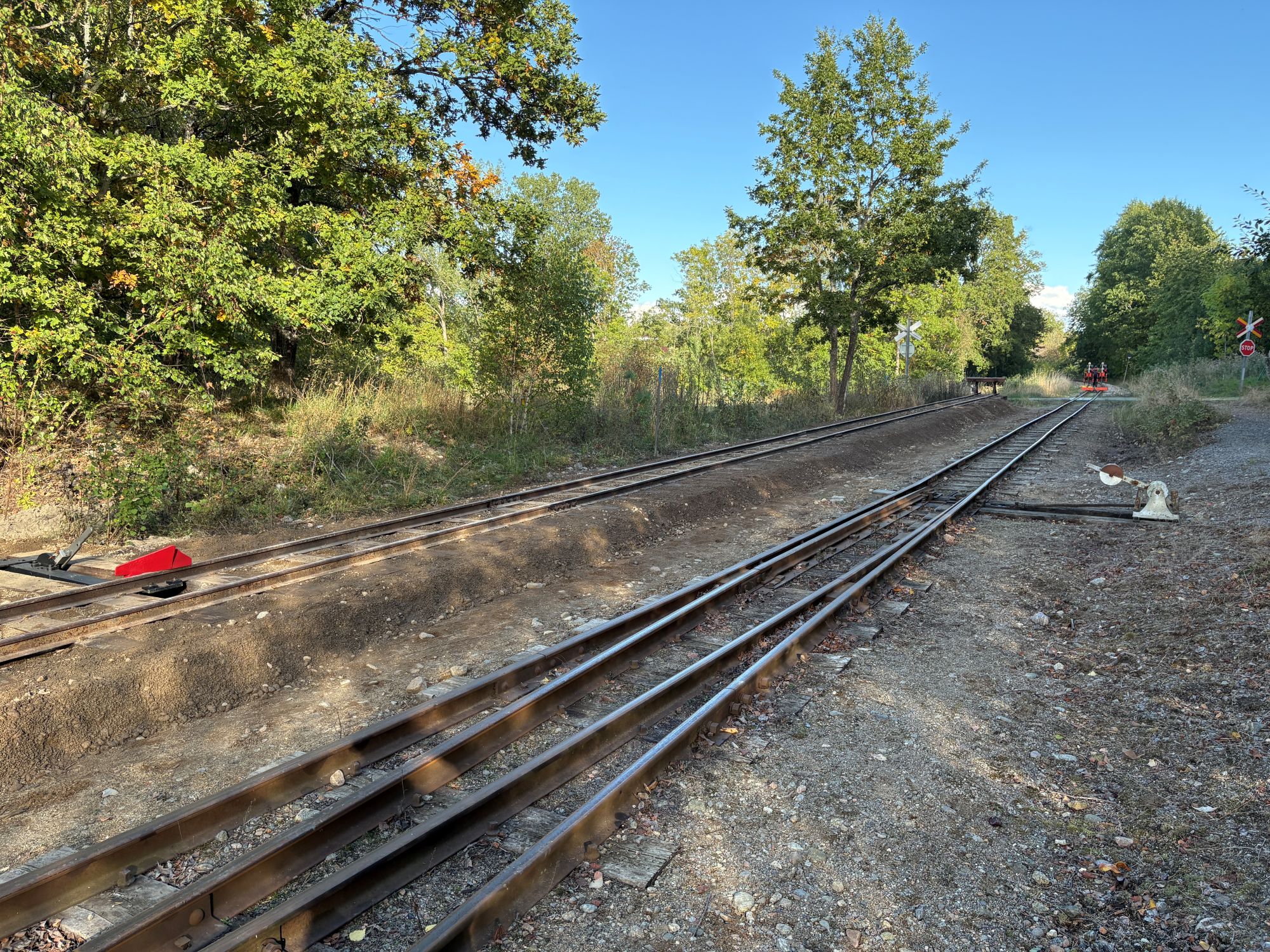

Platsen för spåret före arbetsstart. En rälslängd med grövre räler direkt efter växeln. Därefter ligger räler utlagda på marken.

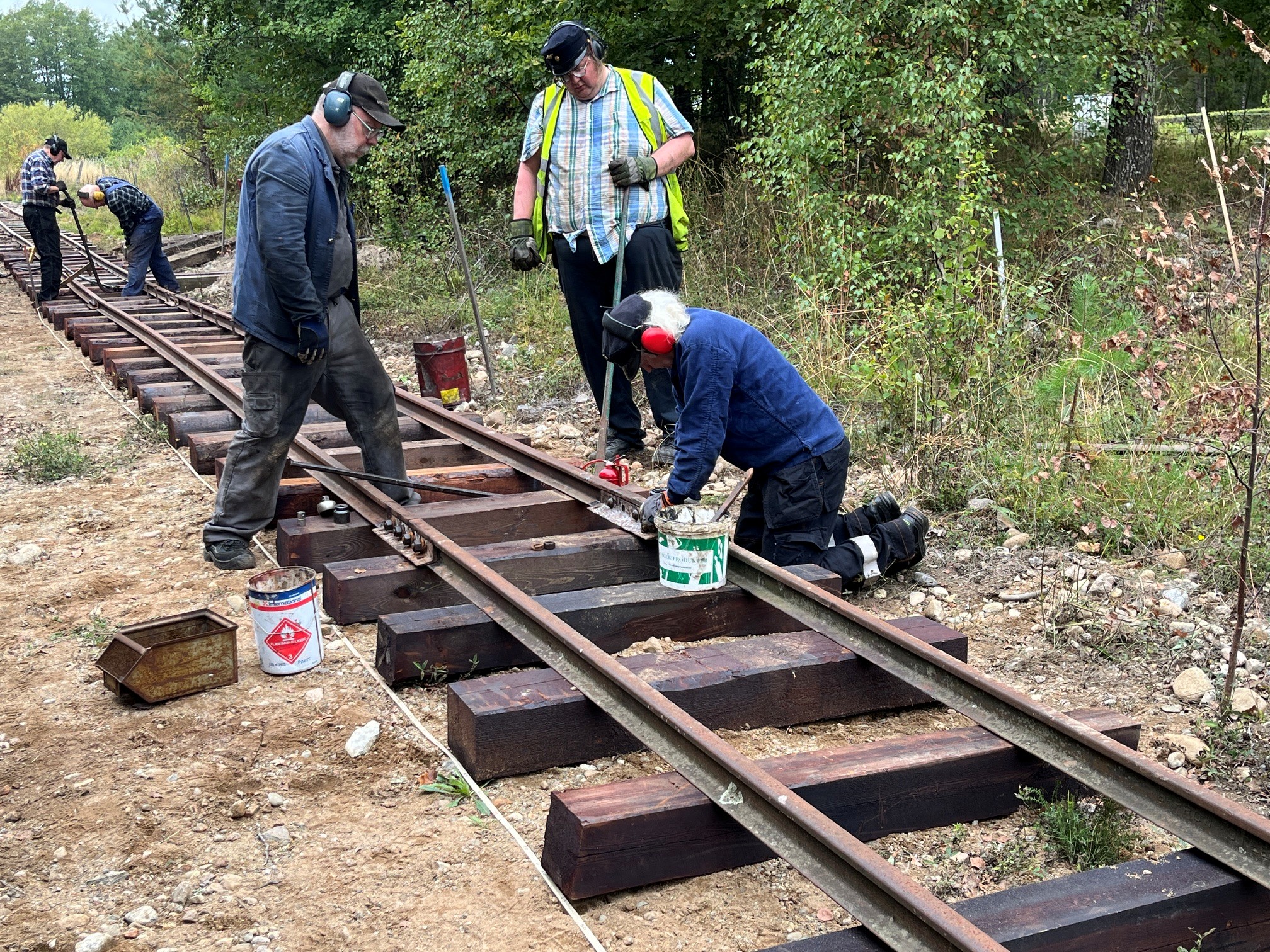

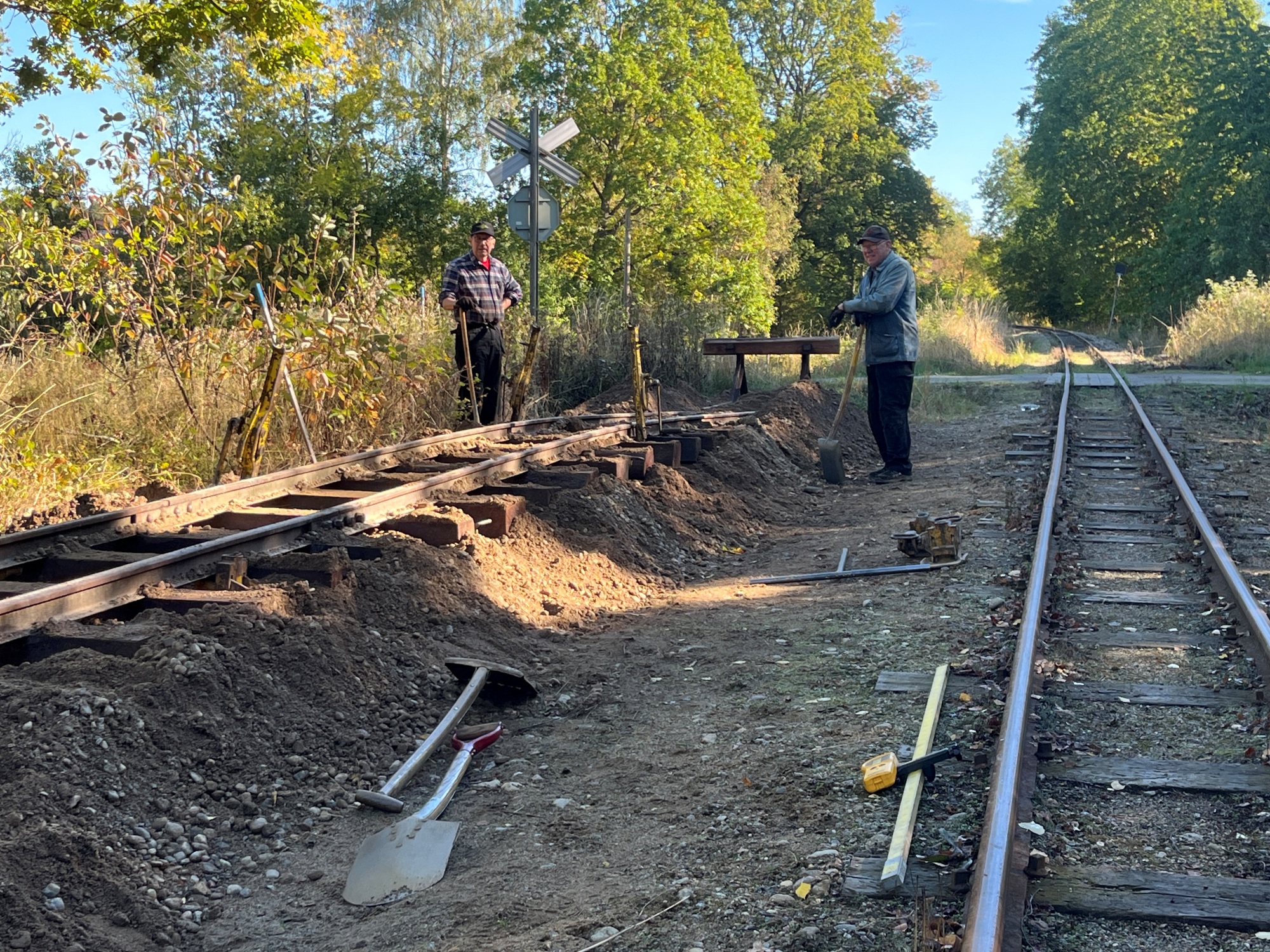

Utplacering och inriktning av sliprar har börjat

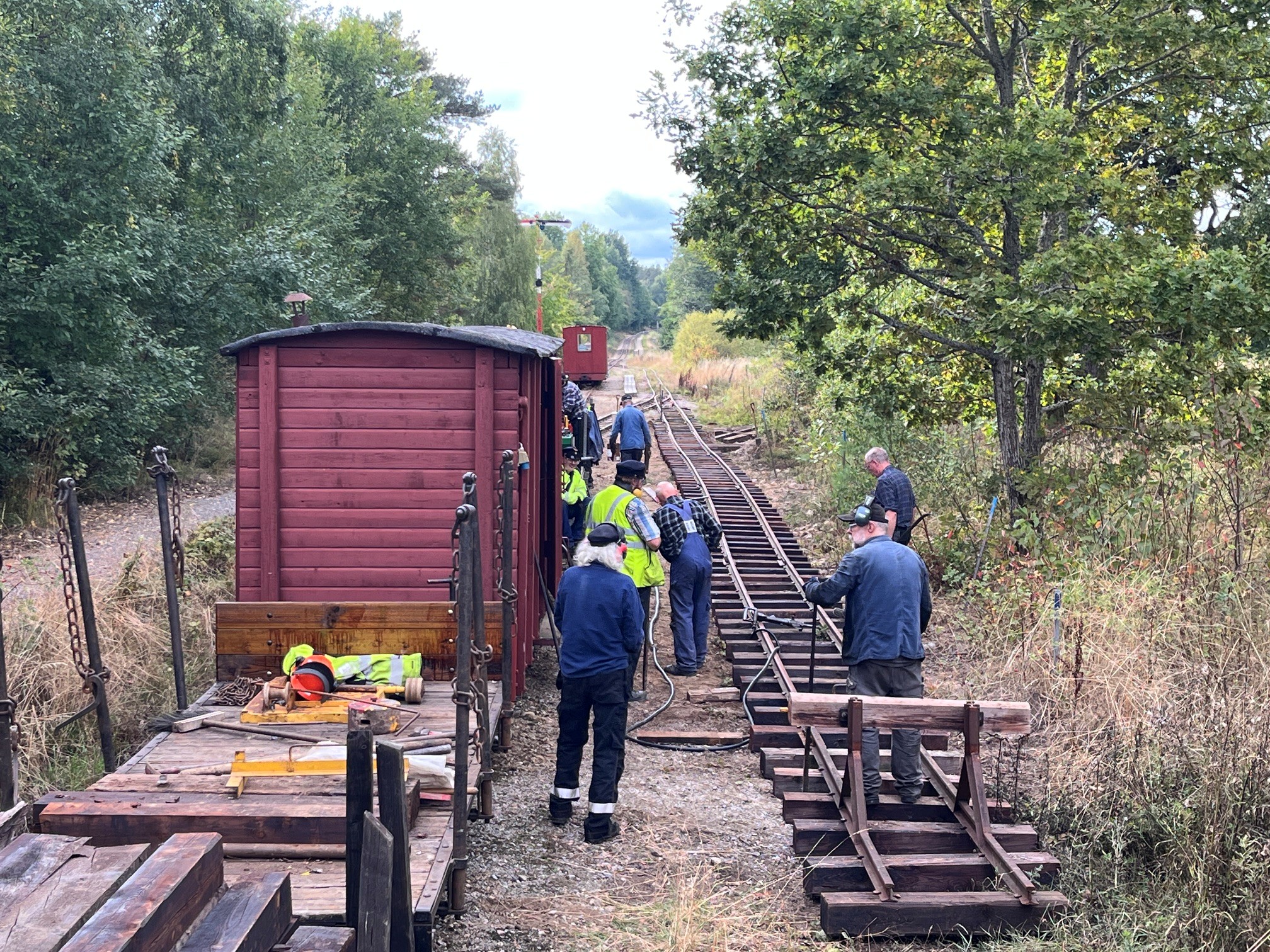

Först efter de grövre rälerna (typ EJ 25) ligger ett par kortare övergångsräler till 17 kg/m. Dessa ska här kapas till rätt längd. I förgrunden har rälsborrmaskinen förberetts för borrning av ett par saknade skarvbultshål.
Skarvning mot 25 kg/m rälerna

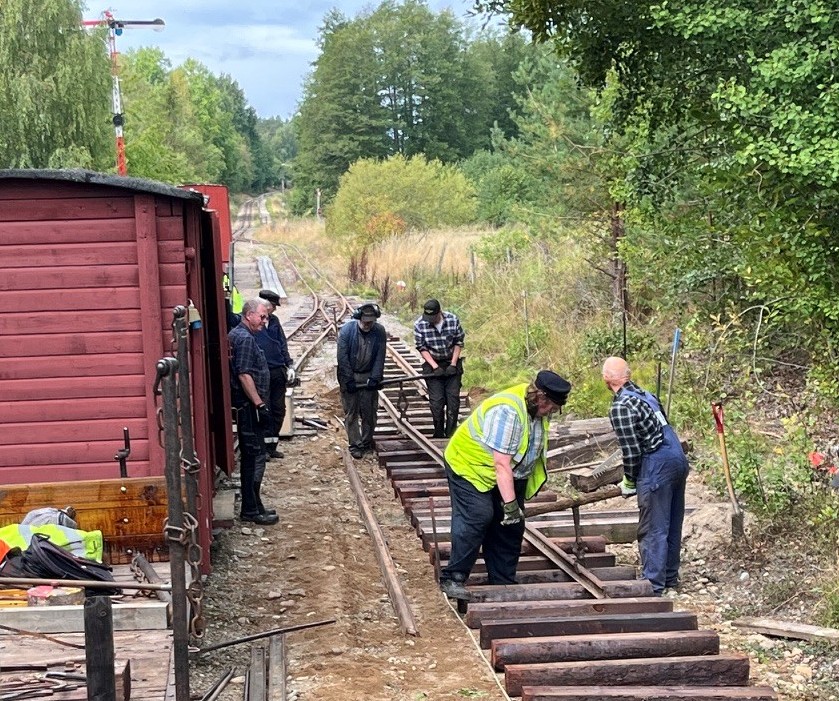

17 kg/m räler lyfts på plats

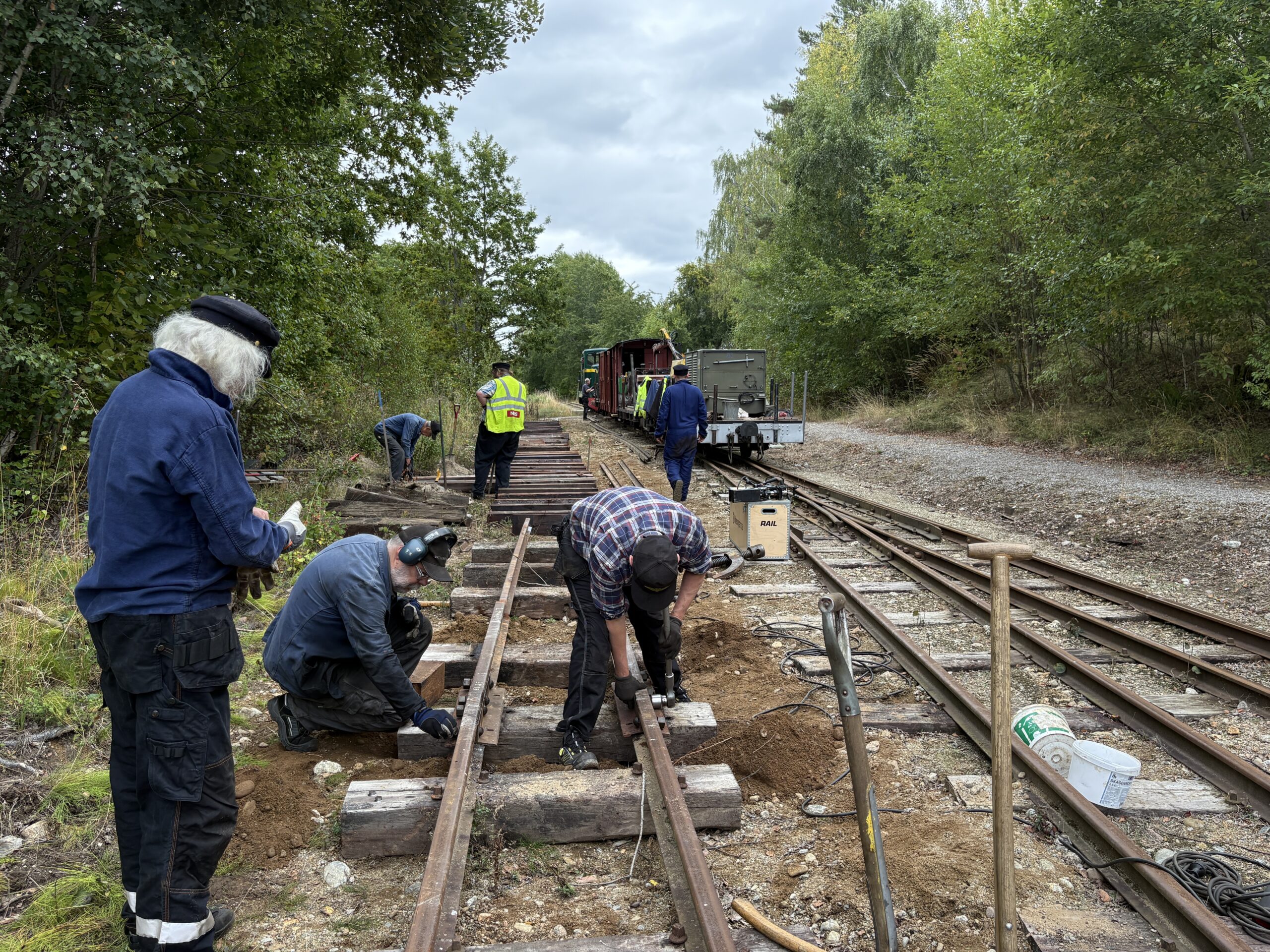

Skarvning

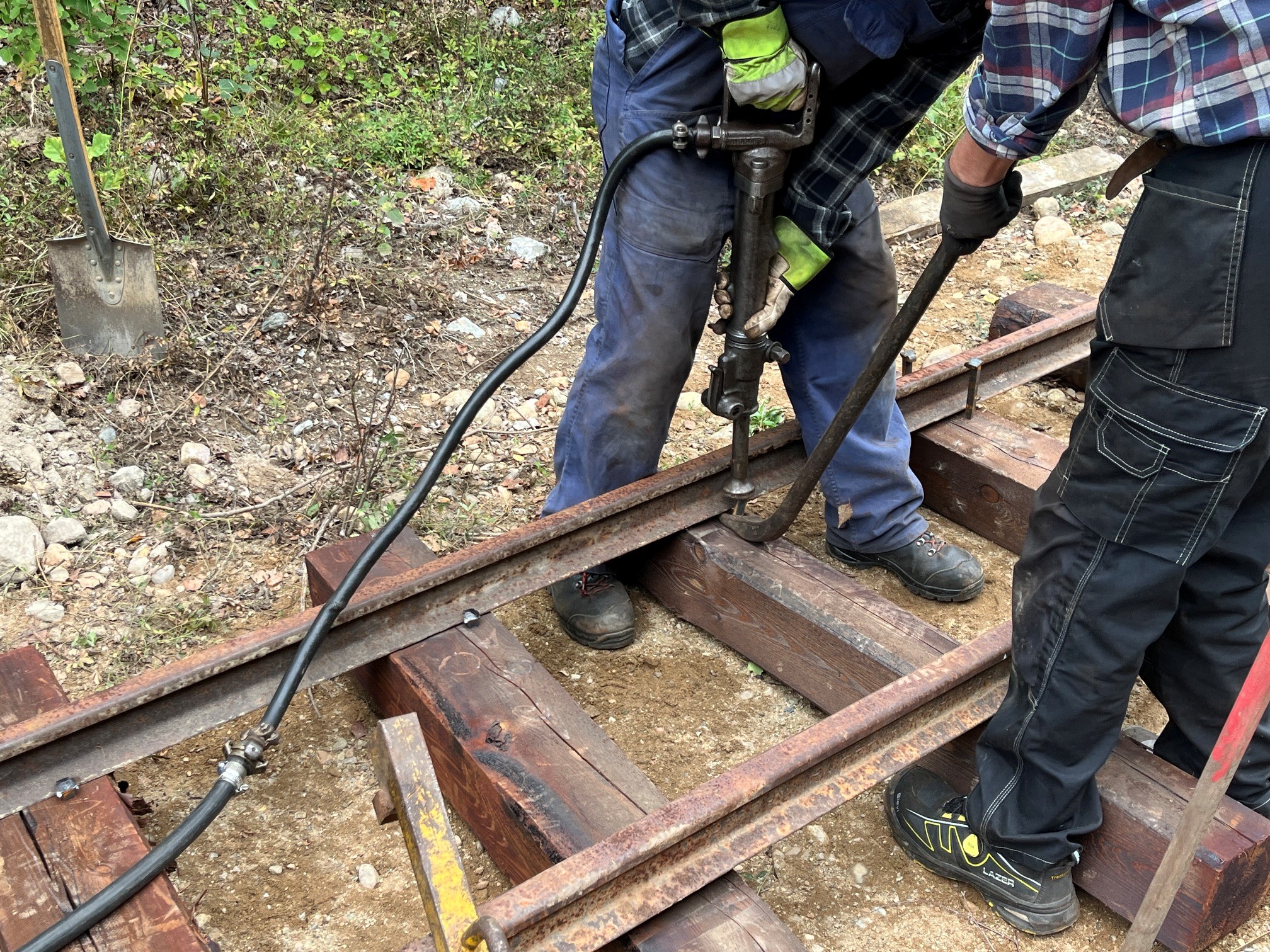

Spikning med tryckluftshammare. Spiken styrs med ett koben för att inte vrida sig

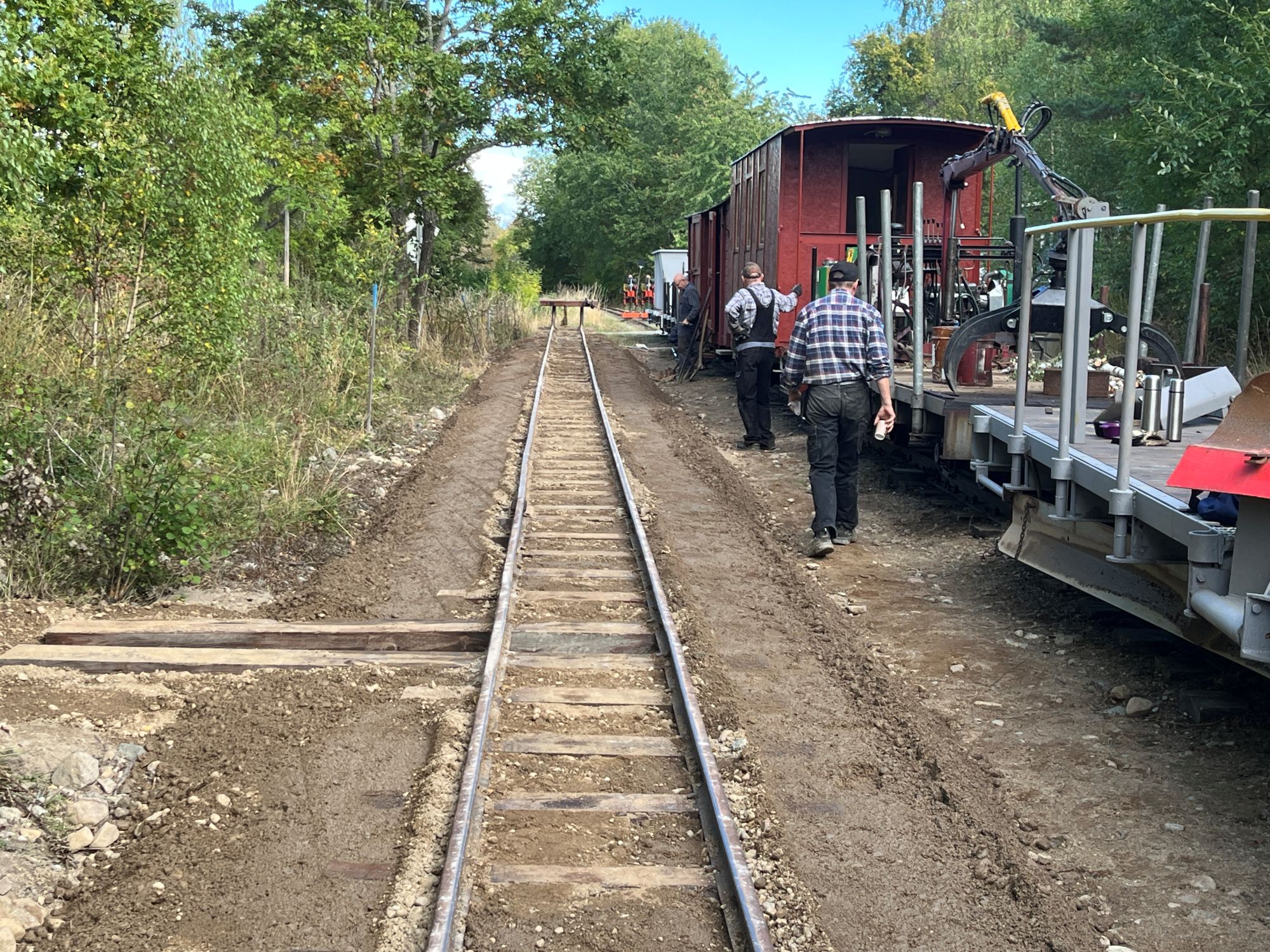

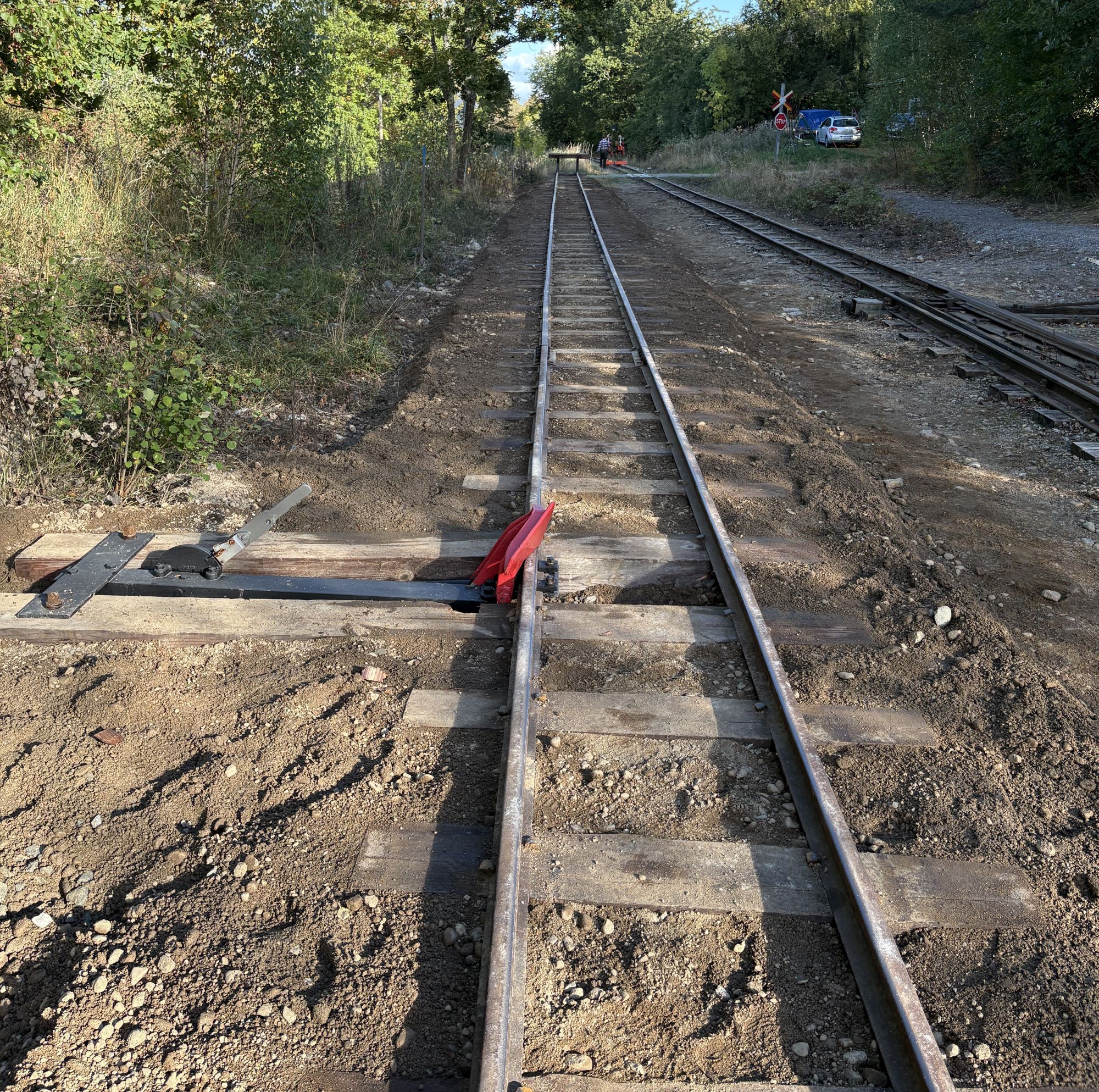

Hela spåret inklusive stoppbock sammansatt.

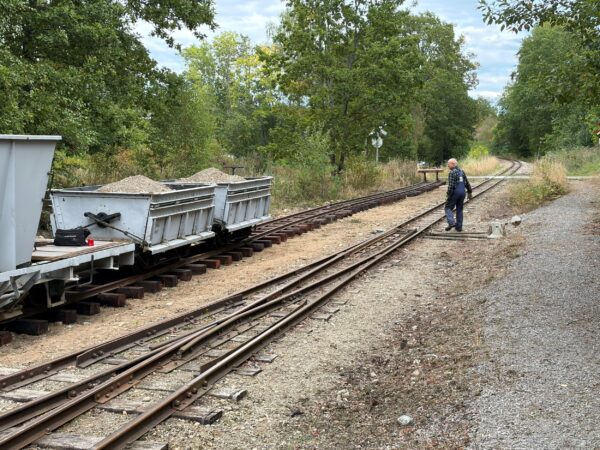

Första lasset grus körs ut, det skall bli ett antal till. Vagnarna i bild är f.d. malmvagnar från Nybergets järnväg, byggda av Atlas 1912.

Så långt den dagen. Arbetet fortsatte sedan med grusning, lyft, stoppning och justering den 16 och 22 september.

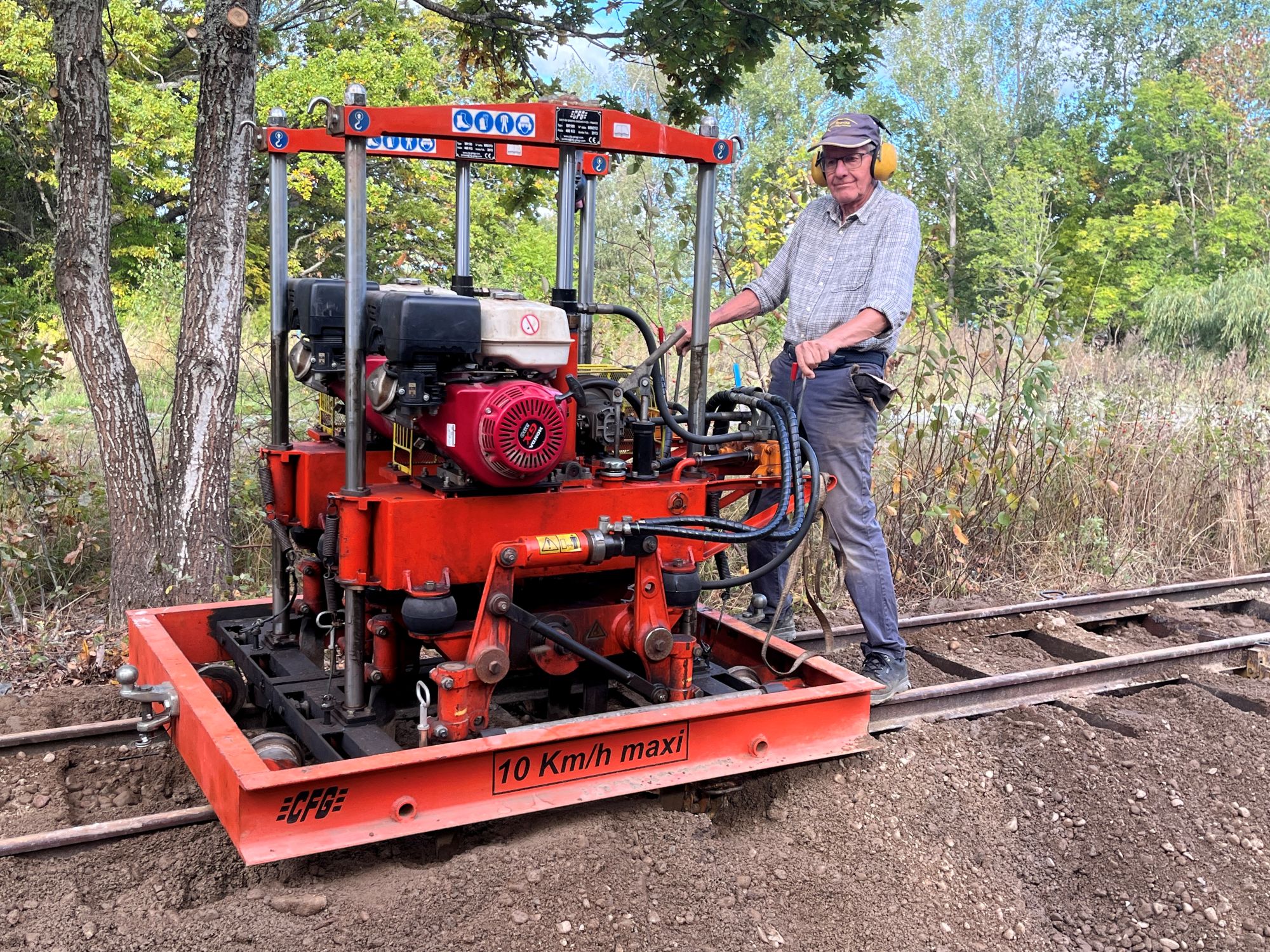

För att få spåret horisontellt behövdes flera lyft och flera omgångar grus.
Stoppning, dvs packning av gruset under sliprarna.
Efter färdiga lyft och stoppning grusades spåret igen och här har gruset jämnats av med ballastplogen som skymtar till höger.

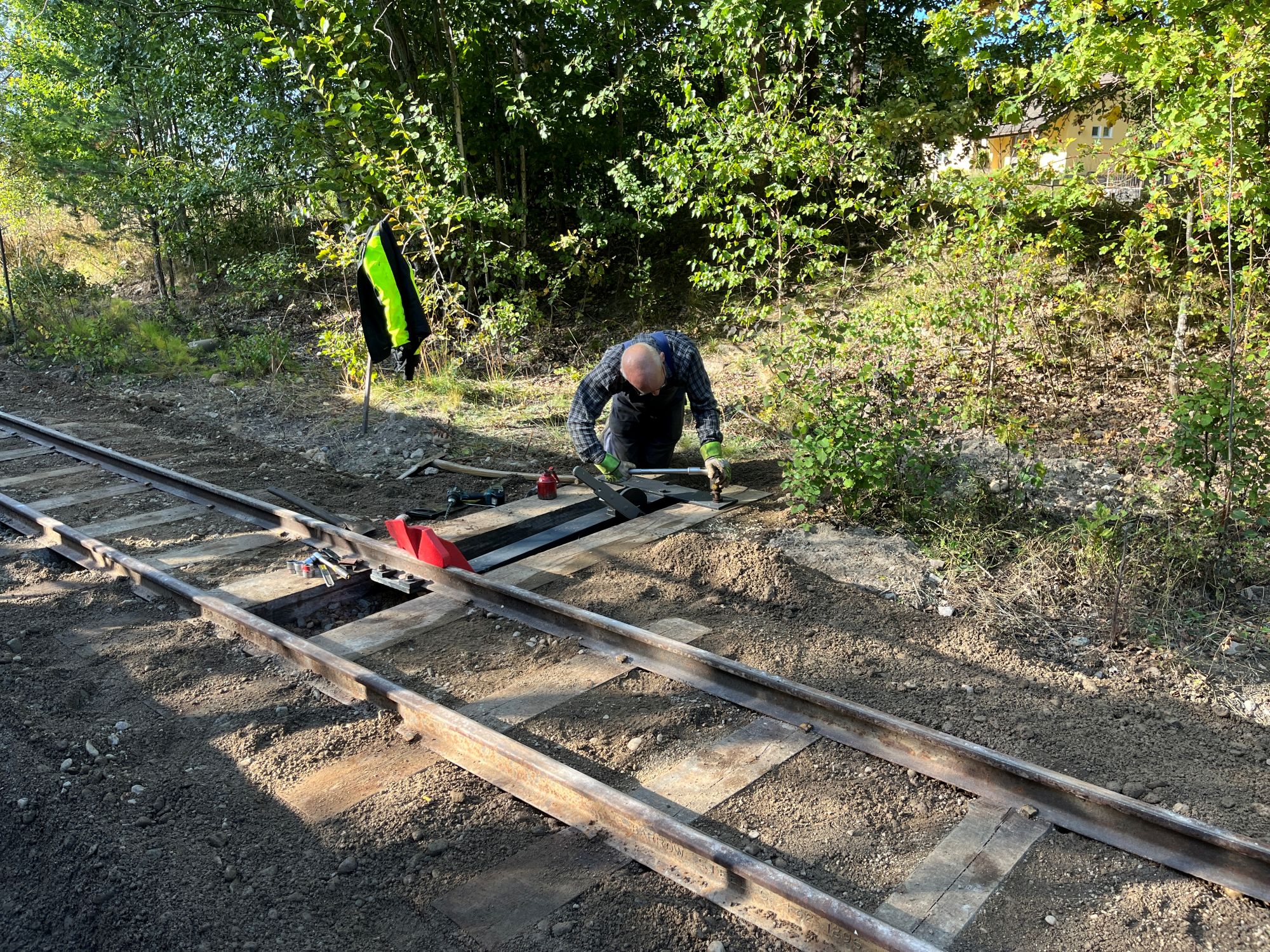

Montering av spårspärren

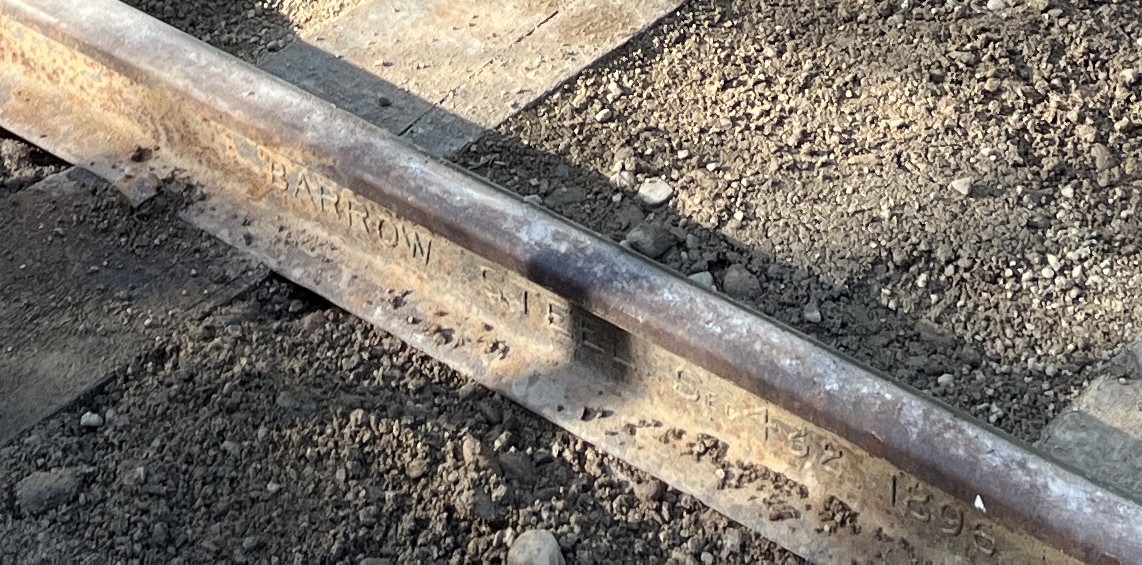

På en förstoring av förra bilden syns tillverkarmärkningen av rälerna ”Barrow Steel” år 1896.
Färdigt spår
Mer av det färdiga spåret
